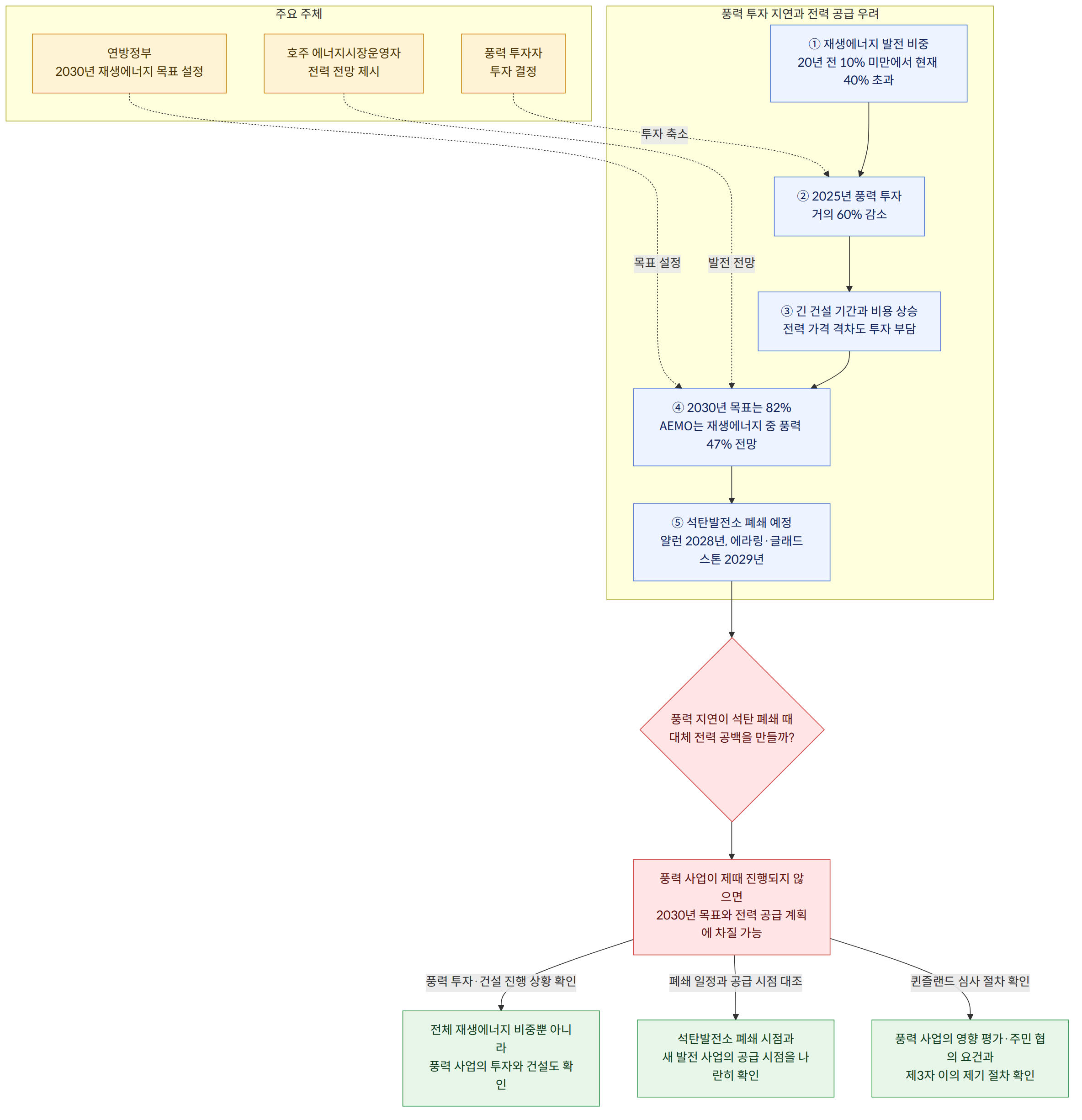

호주 주요 전력망에서 재생에너지가 발전량의 40% 넘게 차지하고 있지만, 풍력발전 사업은 투자와 건설 추진이 주춤하고 있다. 연방정부가 세운 2030년 재생에너지 발전 비중 82% 목표는 달성이 어려워지고 있다는 게 기사의 진단이다. 풍력 사업이 제때 진행되지 않으면 석탄발전소 폐쇄 때 대체 전력이 부족해져 전력 공급 계획에도 차질이 생길 수 있다.

배경과 맥락

호주 전력망의 변화는 이미 상당히 진행됐다. 재생에너지 발전 비중은 20년 전 10% 미만에서 현재 40% 이상으로 높아졌다. 그러나 전환을 마무리하려면 2050년까지 A$1,060억의 투자가 필요하다는 추산이 소개됐다.

문제는 청정에너지 투자가 모든 분야에서 같은 속도로 늘지 않는다는 점이다. 청정에너지 투자자 그룹의 2026년 조사에서 호주 청정에너지 부문을 ‘매력적’이라고 본 주요 투자자는 2025년 69%에서 58%로 줄었다. ‘다소 매력적이지 않다’고 평가한 비율은 같은 기간 8%에서 19%로 늘었다.

풍력의 부진은 태양광·배터리의 흐름과 대비된다. 2025년 호주 배터리 투자액은 거의 70% 증가해 48억 달러가 됐지만, 풍력 투자는 거의 60% 줄어 26억 달러였다. 태양광 발전소 투자는 5% 감소한 19억 달러였다. 기사는 올해 건설을 실제로 시작할 단계에 도달한 신규 풍력발전소도 많지 않았다고 전한다.

풍력 사업은 발전소를 짓기까지 기다리는 시간이 길다. 평균적으로 태양광 사업보다 건설에 1년 넘게 더 걸리고, 사업이 수익을 내기 전에 수년간 자금을 조달해야 한다. 여기에 풍력터빈 가격이 2020~2022년 거의 40% 오른 점, 송전선로 비용과 숙련 인력 부족도 부담으로 꼽힌다.

사업성에 필요한 전력 가격과 현재 시장 가격 사이의 차이도 크다. 기사에 따르면 풍력발전소가 사업성을 확보하려면 전력 가격이 메가와트시당 100달러를 넘어야 하지만, 현재 시장 가격은 약 60달러다. 공사 기간이 길고 비용이 커진 상황에서 이 가격 격차는 투자 결정을 어렵게 할 수 있다.

이 소식이 뜻하는 것

풍력 투자의 지연은 단지 특정 발전 방식의 부진에 그치지 않는다. 호주 에너지시장운영자(AEMO)는 2030년 주요 전력망의 재생에너지 발전량 가운데 풍력이 47%를 담당할 것으로 보고 있다. 풍력이 예상만큼 늘지 않으면 태양광과 배터리가 일부를 보완할 수는 있어도 전체 공백을 메우지 못할 수 있다는 게 기사의 분석이다.

이 문제는 석탄발전소 폐쇄 일정과 맞물린다. 빅토리아주의 얄런 발전소는 2028년 폐쇄 예정이고, 에라링 발전소는 2년 연장 뒤 2029년 폐쇄될 예정이다. 퀸즐랜드의 글래드스톤 발전소도 예정보다 6년 이른 2029년에 폐쇄될 가능성이 있다. 세 발전소의 연간 발전량은 합계 약 30테라와트시로, 남호주의 연간 총발전량 약 두 배에 해당한다.

풍력 사업은 계획에서 실제 전력 생산까지 시간이 걸린다. 따라서 석탄발전소가 문을 닫을 시점에 맞춰 대체 전력을 준비하려면, 투자와 사업 추진의 지연이 나중에 공급 공백으로 이어지지 않도록 살펴야 한다.

예를 들어, 어떤 풍력 사업이 투자 판단이나 인허가 과정에서 지연된다면 그 사업이 전력을 공급할 것으로 기대됐던 시점과 석탄발전소의 폐쇄 시점 사이에 간격이 생길 수 있다. 이는 가정에 따른 설명이며, 기사에는 개별 사업의 일정이나 실제 부족량이 제시돼 있지 않다.

보도마다 다르게 전한 점

제공된 원문은 하나이므로 보도 간 차이를 비교할 수 없다.

확인된 사실과 아직 알 수 없는 것

확인된 사실

  • 호주 주요 전력망의 재생에너지 발전 비중은 40%를 넘으며, 20년 전에는 10% 미만이었다.
  • 2030년 재생에너지 목표는 82%이고, AEMO는 2030년 재생에너지 발전량 중 풍력이 47%를 차지할 것으로 보고 있다.
  • 2025년 배터리 투자는 늘었지만 풍력과 태양광 발전소 투자는 감소했다.
  • 퀸즐랜드주는 풍력 사업자에게 더 폭넓은 영향 평가와 주민 협의를 요구하고 제3자의 이의 제기 권한을 확대했다. 2025년 5월에는 조건부 승인을 받은 문라이트 리지 풍력발전소를 취소했다.
  • 얄런과 에라링의 폐쇄 예정 시점은 각각 2028년과 2029년이며, 글래드스톤은 2029년 폐쇄 가능성이 거론된다.

아직 알 수 없는 것

  • 호주 정부가 풍력 투자와 사업 추진을 회복하기 위해 어떤 구체적인 정책을 시행할지는 기사에서 제시되지 않았다.
  • 현재 건설 단계에 진입하지 못한 풍력 프로젝트가 몇 개이며 각각 언제 추진될지는 공개되지 않았다.
  • 풍력 투자 지연이 각 지역의 전력 공급에 어느 정도의 부족을 일으킬지는 기사만으로 확인하기 어렵다.

독자가 확인할 것

  • 호주의 재생에너지 목표나 전력 공급 계획을 살필 때는 전체 재생에너지 비중뿐 아니라 풍력 사업의 투자·건설 진행 상황도 함께 확인할 필요가 있다.
  • 석탄발전소 폐쇄 일정과 새 발전 사업의 공급 시점을 나란히 살펴보면, 대체 전력 준비에 공백이 생길 가능성을 파악하는 데 도움이 된다.
  • 퀸즐랜드의 풍력 사업을 볼 때는 영향 평가·주민 협의 요건과 제3자의 이의 제기 절차가 사업 추진에 어떤 영향을 주는지도 확인할 수 있다.
